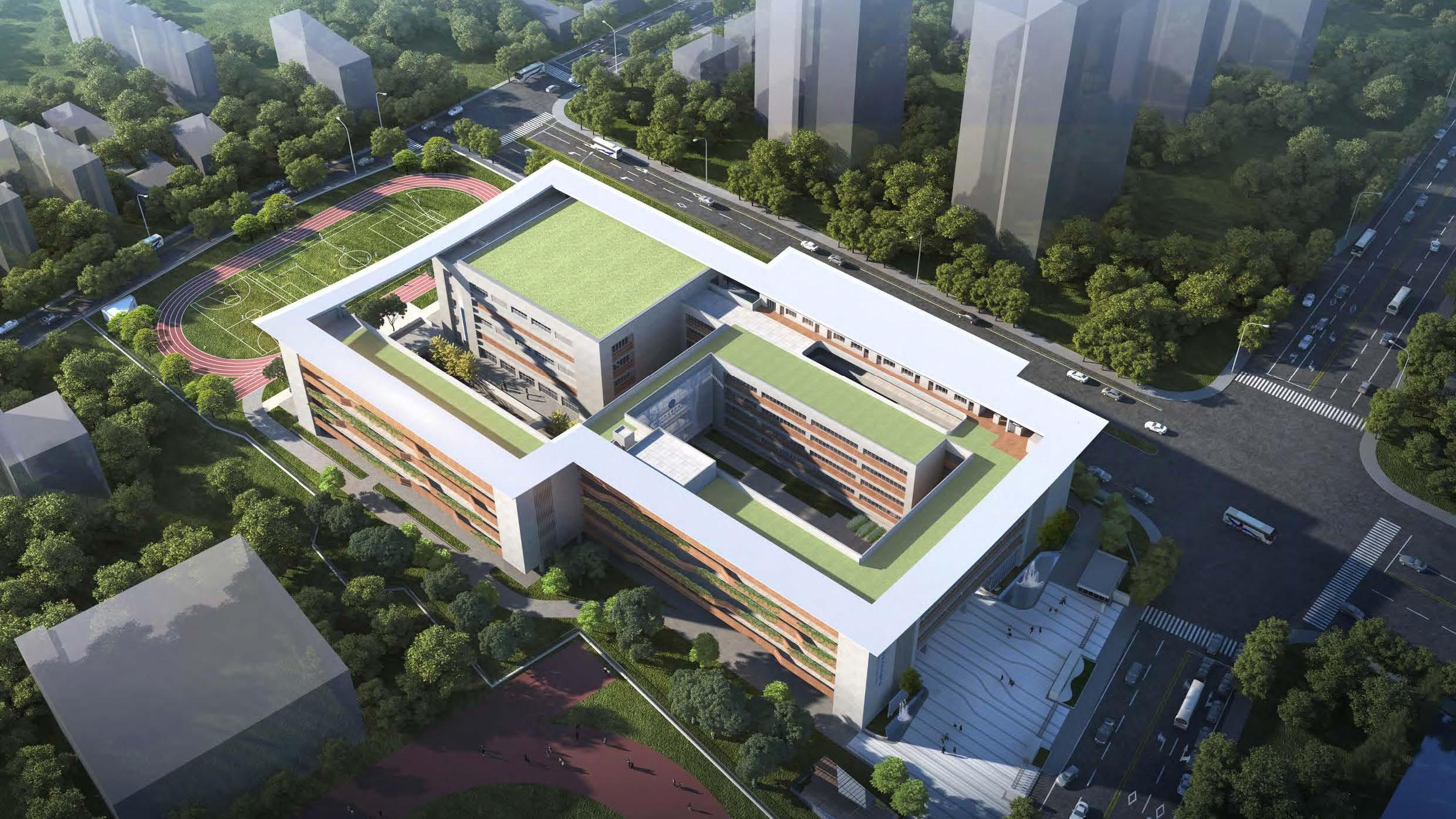

本工程位于杭州市拱墅区香积寺路与长乐路交叉口,地下1层,地上1-6层,总建筑面积为40093平方米,其中地上建筑面积23423平方米,地下建筑面积16670平方米,建筑总高度23.9米。

建设内容主要包括1#食堂风雨操场、2#教学楼(设24班)、3#门卫、4#开闭所、5#垃圾收集站、6#社会停车楼梯间、7#变电所。
工程于2022年8月15日开工,2024年3月20日完成基础结构、部分主体结构验收,2024年5月11日完成余下部分主体结构验收;2024年度基本完成室内外装饰装修工程,2025年5、6月启动专项验收工作,先后完成规划测绘、绿化市政、人防工程、无障碍、海绵城市、防雷检测、交警验收、规资权调等工作;2025年5月30日区消防科委托中岩消防检测单位进行专项消防工程的检查检测,相关问题经整改后已回复在等待正式消防验收;档案馆资料委托第三方已基本完成,目前竣备归档资料在收集、整理、扫描中。

在项目实施初期,经历了3#线地铁、香积寺隧道的设计、检测、施工方案的专家论证,在凌晨3#线地铁停运后,进入内部进行检测点设置与检测的旁站;本报告厅为型钢砼结构,设置10根型钢混凝土(组合)结构框架柱,设置5道型钢混凝土(组合)结构框架梁,净跨度25.2米,上盖为操场及绿化区域。项目为民生工程,政府各级部门领导、公司巡查小组多次莅临检查指导,从未被通报批评,安全生产文明施工管理工作成效显著,项目开工至今未发生安全生产事故及文明施工事件。

本项目监理工作的顺利开展,得益于建设单位的信任、施工单位的配合及监理团队的共同努力。我们将不断总结进一步提升监理服务水平,为业主提供更优质的技术支持与管理服务保障。
